Alles zu den Glasfaser-Vorarbeiten rund um Ihr Haus
Kelag-Connect plant und koordiniert den Glasfaserausbau in vielen Gemeinden in Kärnten. Die Tiefbauarbeiten auf öffentlichem Grund (z.B. Straßen, Gehwege) werden von beauftragten Baufirmen durchgeführt. Dabei wird eine Leerverrohrung bis zu Ihrer Grundstücksgrenze verlegt. Für die Vorarbeiten auf Privatgrund sind Sie als Eigentümer:in selbst zuständig. Das bedeutet: Sie verlängern die Leerverrohrung vom Infrastruktur-Übergabepunkt an der Grundstücksgrenze bis in Ihr Haus. In diese Leerverrohrung wird beim Herstellungstermin die Glasfaser eingeblasen und im Haus an den Netzabschluss angeschlossen. Im Detail sieht dies folgendermaßen aus:
Die Vor-Ort-Begehung

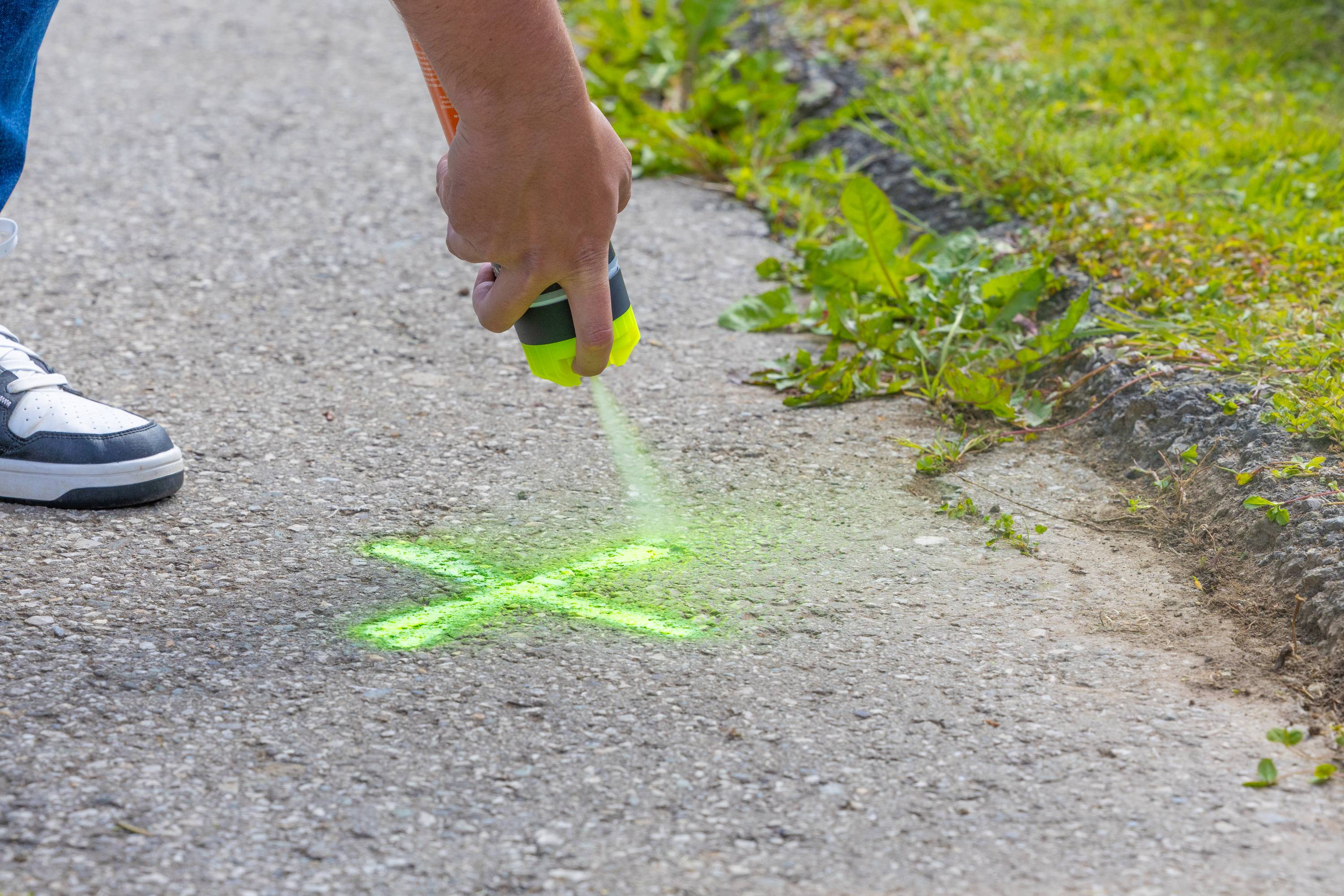

Nach Baustart in Ihrer Gemeinde kontaktiert Sie die Baufirma, um einen Termin für die Vor-Ort-Begehung zu vereinbaren. Dabei wird der Infrastruktur-Übergabepunkt festgelegt, an dem die Glasfaser an Ihre Grundstücksgrenze gelegt wird. Sollten Sie bei diesem Termin nicht persönlich anwesend sein können, markiert die Baufirma den Übergabepunkt gut sichtbar an Ihrer Grundstückgrenze.

Das Material für die Vorarbeiten
Das benötigte Material für die Vorarbeiten erhalten Sie von Kelag-Connect.
- Die Leerverrohrung (auch Speedpipe oder Mikroröhrchen genannt) erhalten Sie bei der Vor-Ort-Begehung in der gewünschten Länge.

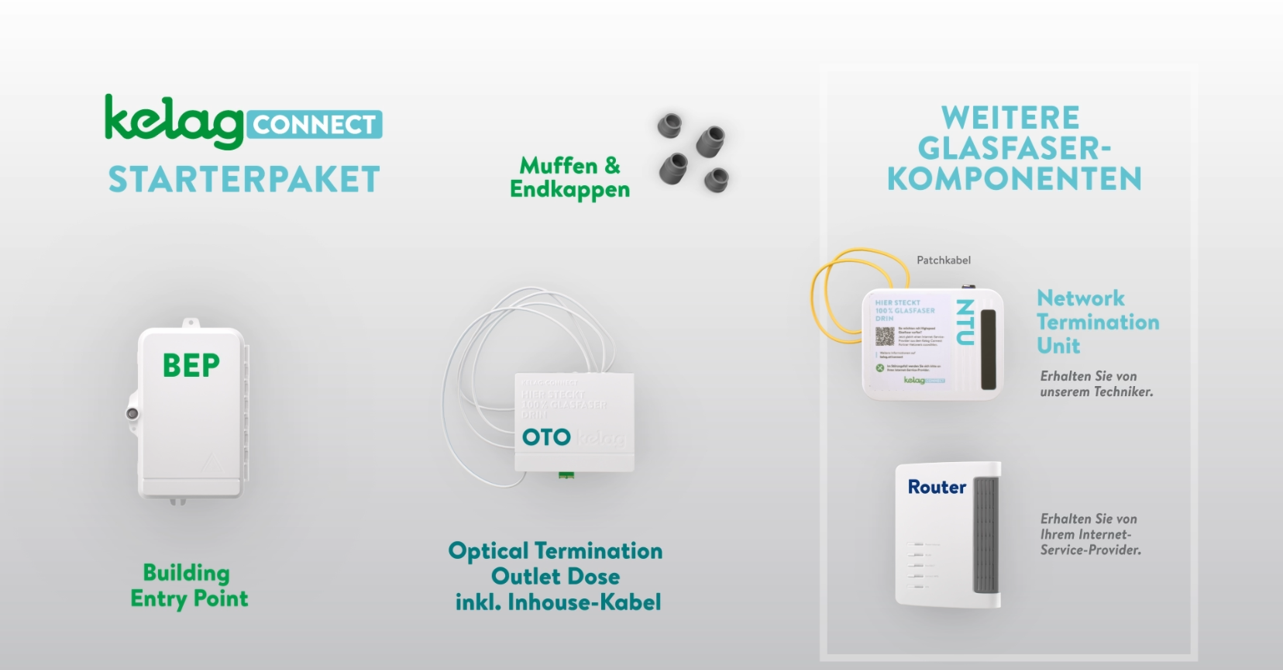

- Das Starterpaket erhalten Sie nach der Vor-Ort-Begehung per Post. Es beinhaltet:
- den Building-Entry-Point (BEP),
- die Optical-Termination-Outlet-Dose (OTO-Dose) inkl. 50 m Inhouse-Kabel und
- ein Zubehör-Set für die Leerverrohrung mit Endkappen und Muffen.

Weitere benötigte Materialien (Schutzrohr, Sand, Erde etc.) sowie Werkzeuge (Schaufel, Bohrer, Schraubenzieher etc.) sind von Ihnen zu organisieren.
Folgende Komponenten werden zusätzlich benötigt, um den Glasfaseranschluss herzustellen:
- Die Network-Termination-Unit (NTU) als "Glasfaserabschluss" und das Patchkabel bringt der Techniker beim Herstellungstermin mit.
- Den Router erhalten Sie (bei Bedarf) nach der Anmeldung beim Internet-Service-Provider.
Mehr zu den Glasfaser-Begriffen wie Leerverrohrung, BEP oder OTO-Dose finden Sie im Blog-Beitrag „Glasfaser-Internet: Die wichtigsten Begriffe einfach erklärt“.
Die Verlegung im Außenbereich
Beginnen Sie mit der Verlegung der Leerverrohrung erst, nachdem der Übergabepunkt im Rahmen der Vor-Ort-Begehung festgelegt wurde.
Je nach Baufortschritt in der Region, gibt es folgende Situationen:
- Wenn Ihre Straße noch nicht ausgebaut wurde, wird das Zusammenstecken der Leerrohre am Übergabepunkt von der Baufirma übernommen. Das heißt: Sie verlegen Ihre Leerverrohrung vorab und die Baufirma verbindet im Zuge der Tiefbauarbeiten Ihr bereits verlegtes Leerrohr mit der Leerverrohrung auf öffentlichem Gut.
- Wenn der Glasfaserausbau gerade stattfindet, Ihre Straße bereits aufgegraben wurde und die Leerrohre auf öffentlichem Gut verlegt worden sind: Dann steht am Übergabepunkt ein Rohr aus der Erde. Verbinden Sie dieses mit dem Leerrohr, das Sie bei der Vor-Ort-Begehung erhalten haben.
- Wenn der Glasfaserausbau in Ihrer Region bereits vor einiger Zeit abgeschlossen wurde, haben Sie einen (sogenannten „Homes-Passed“) Ableger an Ihrer Grundstücksgrenze. Wo genau dieser Ableger bzw. Übergabepunkt liegt, können Sie hier herausfinden. Das heißt, dass an dieser Stelle (auf rund 60 – 80 cm Tiefe) ein Leerrohr für Ihr Grundstück endet. Dieser wurde bei Abschluss der Bauarbeiten verschlossen (Erde, Asphalt etc.). Graben Sie auf Ihrem Grundstück bis zu diesem Punkt (direkt an der Grundstücksgrenze; bitte beachten Sie, dass Sie keine Grabungen auf fremdem oder öffentlichem Grund durchführen dürfen). Das dort zusammengerollte Leerrohr verbinden Sie mit Ihrem Leerrohr.

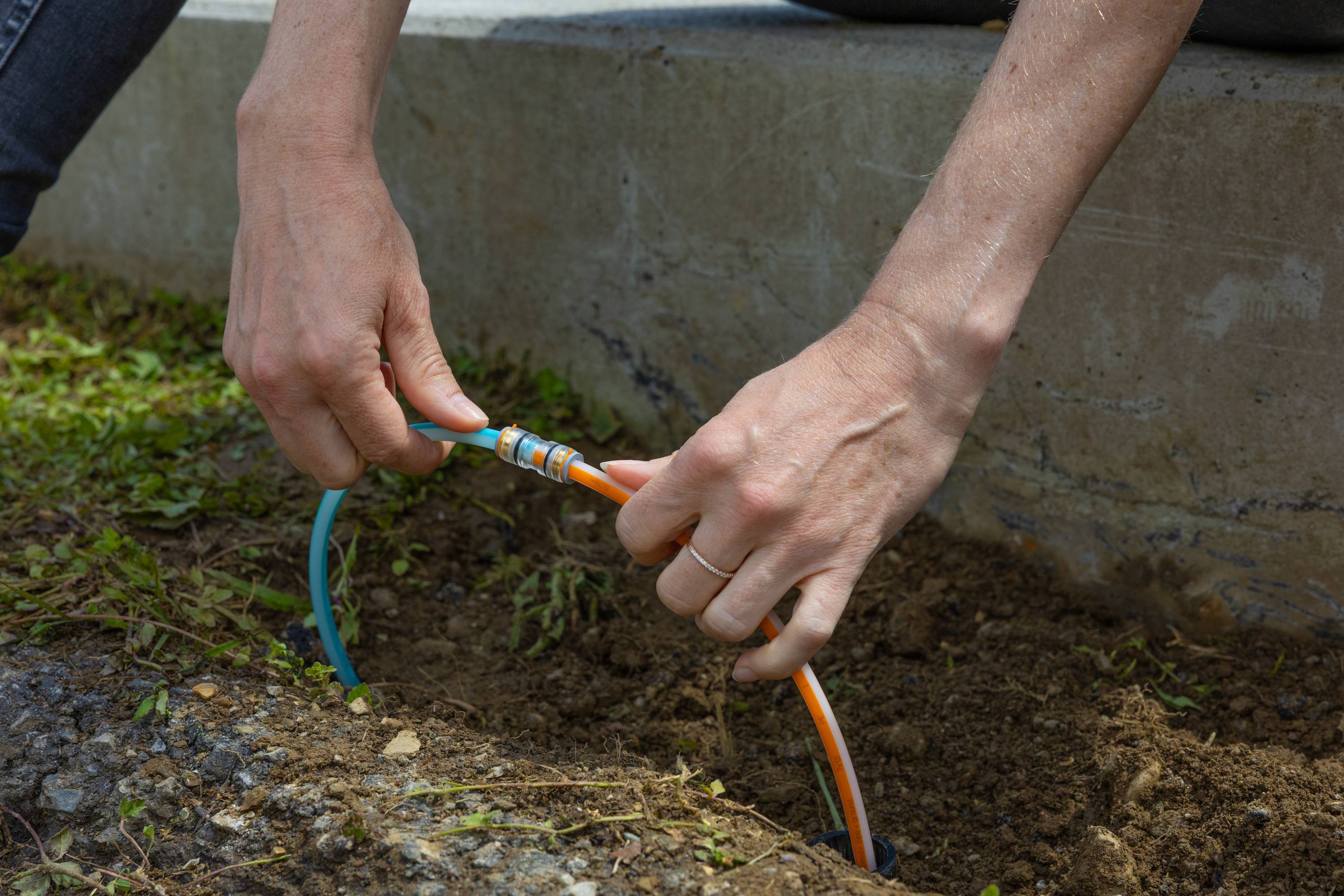

Verbinden Sie Ihr Leerrohr mit dem Leerrohr am Übergabepunkt
Gehen Sie beim Verbinden der Rohre wie folgt vor: Entfernen Sie zuerst an beiden Rohrenden die Endkappen, indem Sie den orangen Sicherheitsring lösen und die Kappe abziehen. Stecken Sie die beiden Rohrenden mithilfe der transparenten Doppelsteckmuffe aus dem Starterpaket zusammen. Achten Sie darauf, dass beide Rohre in der Muffe vollständig zusammengeschoben sind – das lässt sich durch die transparente Muffe gut kontrollieren.
Hinweis: Das Rohr sollte jeweils 5 cm vor und nach der Doppelsteckmuffe gerade verlaufen. Ansonsten kann es beim Einblasen der Glasfaser zu Problemen kommen. Lassen Sie die Schutzkappen am gegenüberliegenden Ende des Leerrohrs angebracht, um dieses während und nach dem Verlegen vor Feuchtigkeit und Schmutz zu schützen.

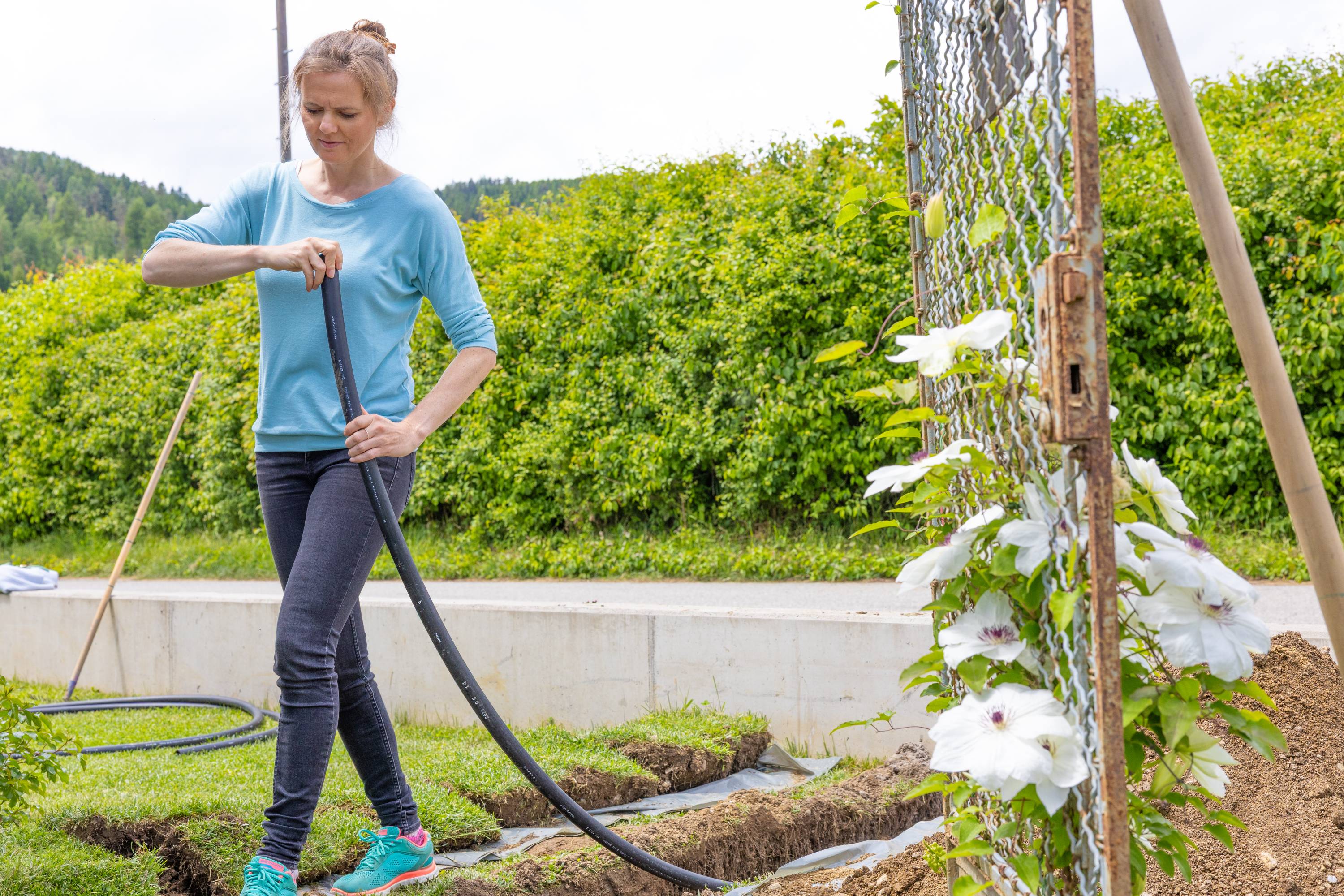

Verlegen Sie die Leerverrohrung vom Übergabepunkt bis zu Ihrem Haus:
1. Entweder in einem Schutzrohr mit mindestens 25 mm Durchmesser (im Baumarkt erhältlich)

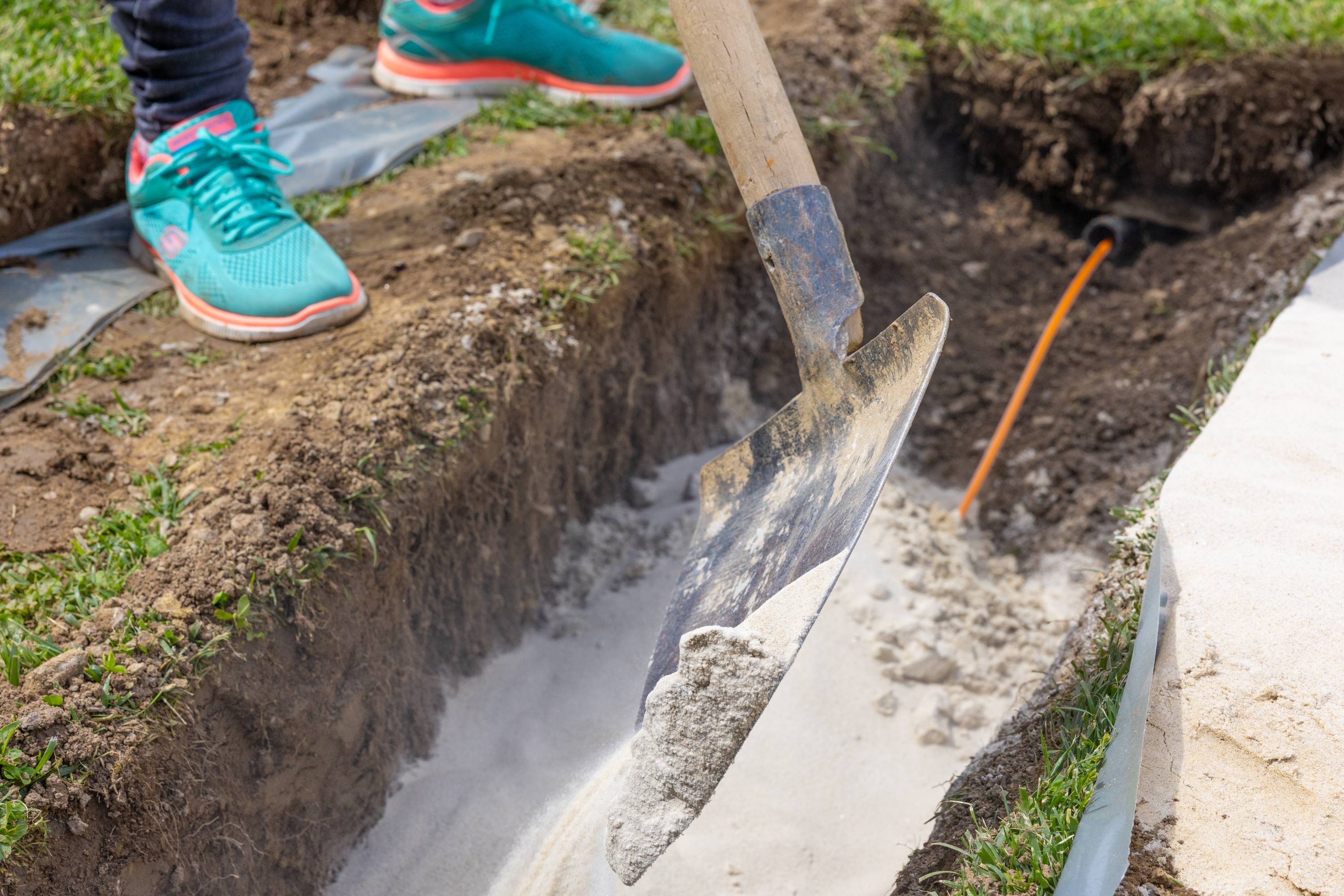

2. Oder in einem 10 cm umlaufenden Sandbett.
Wichtig ist, dass das Leerrohr dauerhaft vor Druck- und Quetsch-Schäden geschützt ist. Verlegen Sie dieses daher mindestens 40 bis 70 cm tief in die Erde. Ebenso darf der Biegeradius des Leerrohrs von 50 cm nicht unterschritten werden.
Die Verlegung im Innenbereich
Führen Sie die Leerverrohrung ins Haus ein und dichten Sie den Gebäudeeintritt gut ab. Für die fachgerechte Weiterverarbeitung beim Herstellungstermin wird eine Überlänge des Leerrohrs von mindestens 3 m im Innenbereich benötigt.

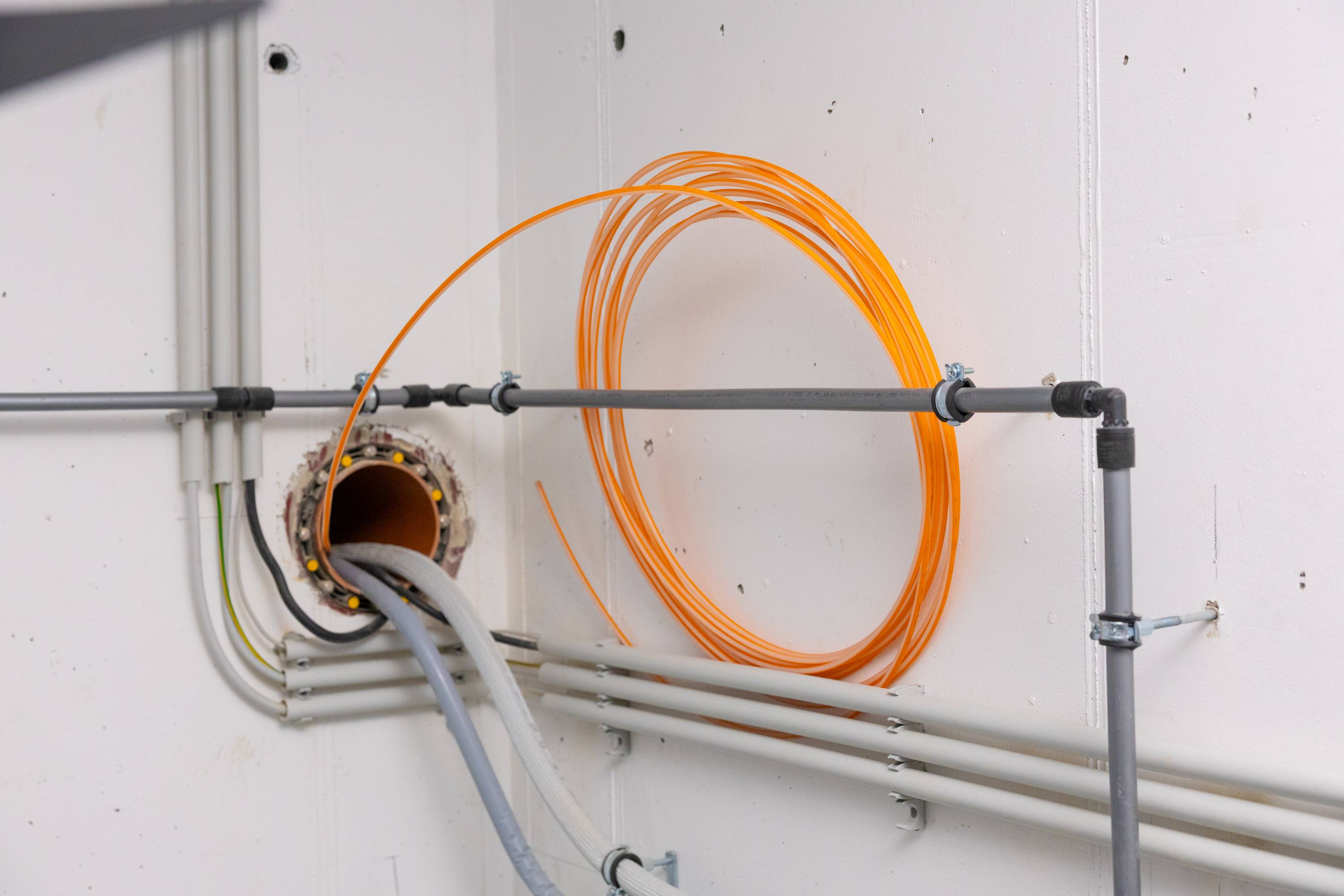

Montieren Sie nun den BEP aus dem Starterpaket an die Wand, zum Beispiel im Keller oder Technikraum. Achten Sie dabei auf eine gut zugängliche Montagehöhe von ~ 1,60 m und mind. 10 cm Platz auf allen Seiten, so dass die Techniker den BEP beim Herstellungstermin gut erreichen und darin die Glasfasern spleißen können.

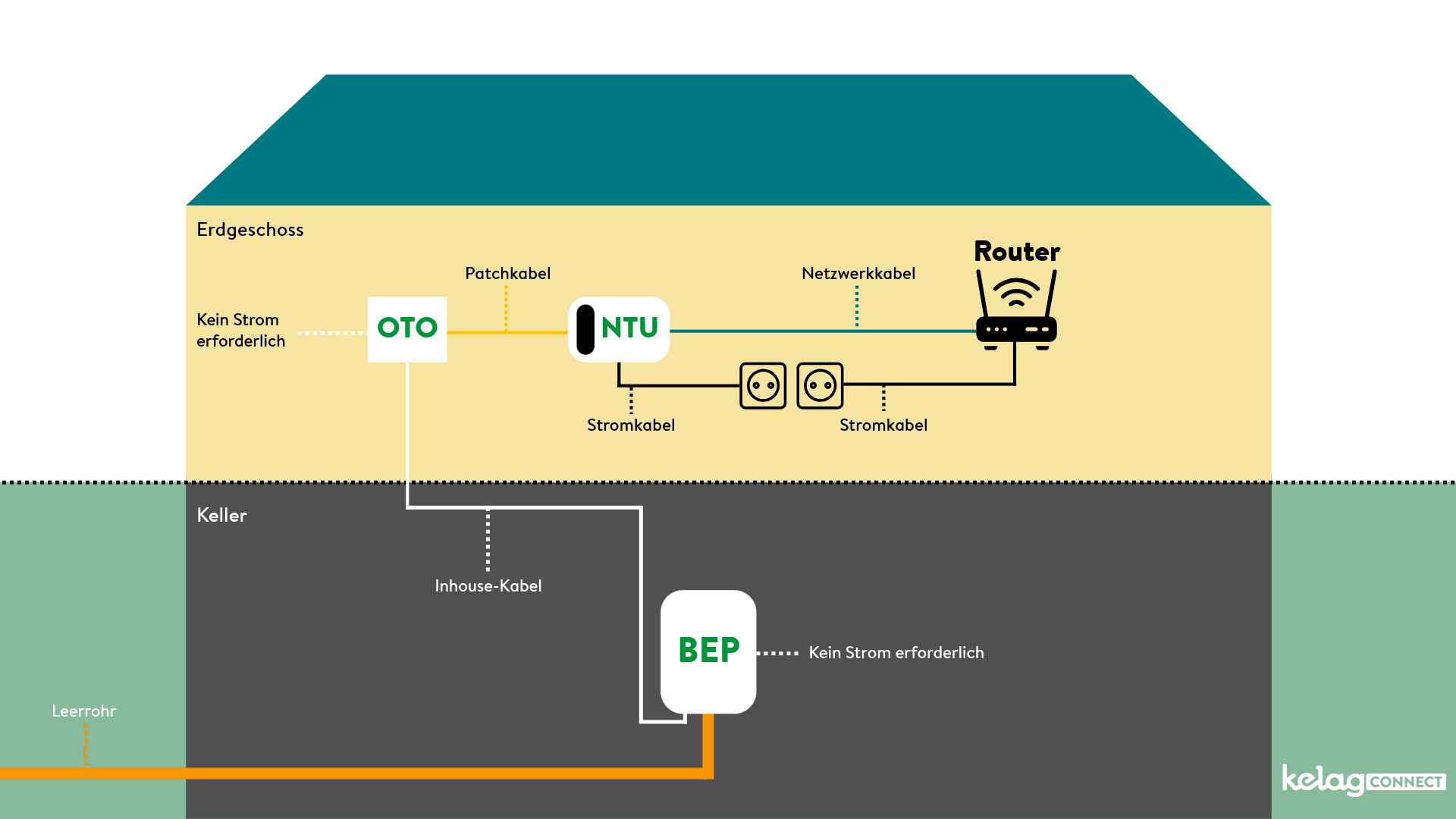

Nun haben Sie zwei Möglichkeiten, wie Sie den Glasfaserabschluss im Haus gestalten:

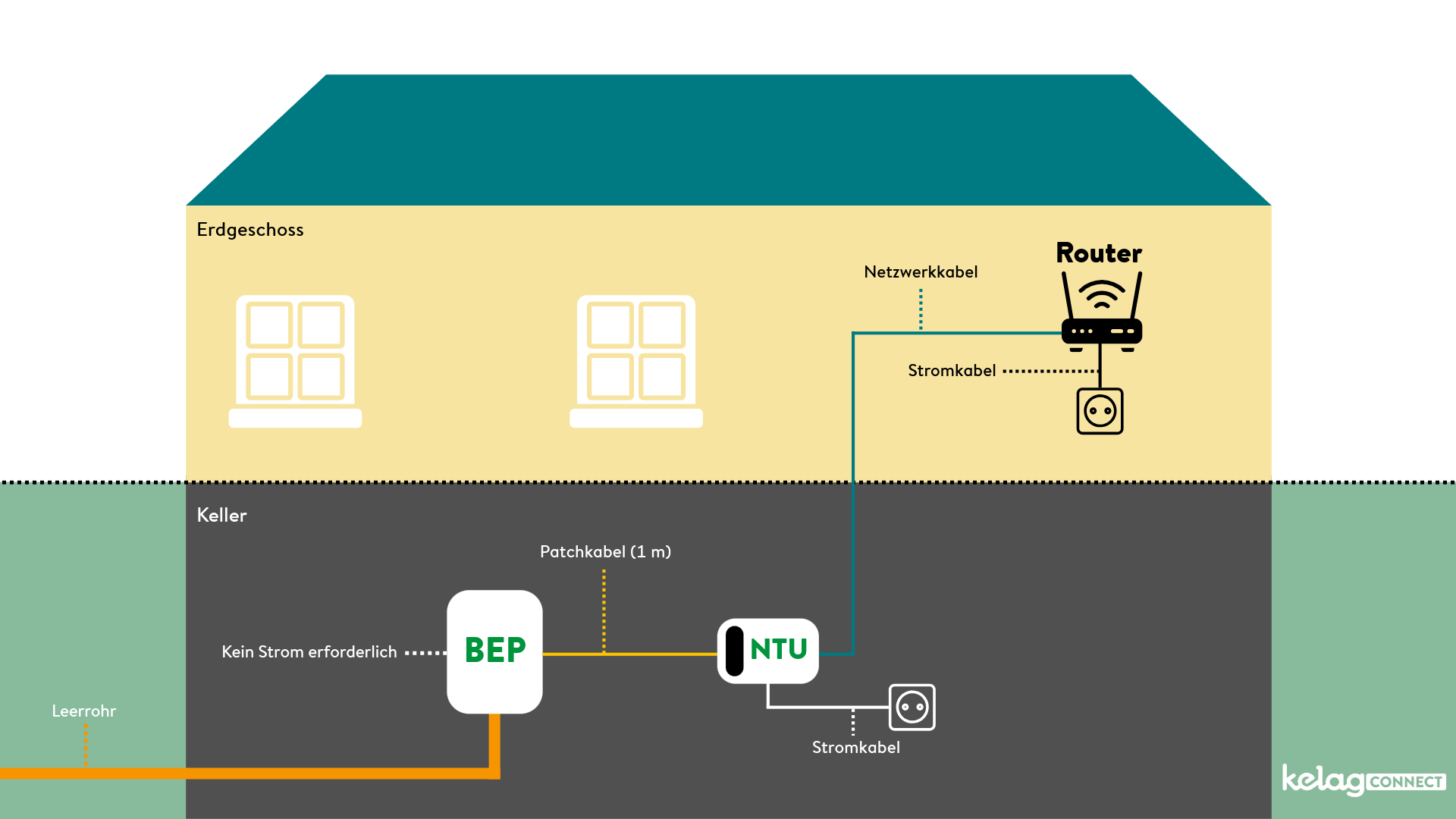

- Glasfaserabschluss beim BEP: Wenn der Glasfaseranschluss beim BEP enden soll, benötigen Sie daneben eine Steckdose mit 230 V für die NTU. Die NTU bringt der Techniker beim Herstellungstermin mit. Von der NTU aus verteilen Sie das Internetsignal (LAN oder WLAN) über ein bestehendes Heimnetzwerk.

- Glasfaserabschluss an einem anderen Ort im Haus (z. B. Wohnzimmer, Arbeitszimmer): Alternativ haben Sie die Möglichkeit, den Glasfaseranschluss mit der OTO-Dose und dem Inhouse-Kabel (aus dem Starterpaket) zu verlängern. So können Sie den Glasfaser-Endpunkt flexibel wählen – zum Beispiel im Vorzimmer, Arbeitszimmer oder Wohnzimmer, wo später der Router stehen soll. In diesem Fall verlegen Sie das Inhouse-Kabel - ausgehend von dem Punkt, an dem später der Router stehen soll und montieren Sie dort die OTO-Dose. Das Inhouse-Kabel selbst kann Aufputz verlegt oder durch eine bestehende Leerverrohrung zum BEP geführt werden.

Beachten Sie, dass auch das Inhouse-Kabel Glasfaser enthält: Unterschreiten Sie den Biegeradius von 5 cm nicht, da die Glasfaser sonst brechen kann. Trennen Sie das Inhouse-Kabel nicht von der OTO-Dose und kürzen Sie eine etwaige Überlänge nicht selbstständig.
Wichtig: Im Hausinneren müssen Sie nichts selbst verbinden, spleißen oder zusammenstecken. Diese Arbeiten übernehmen unsere Techniker beim Herstellungstermin. Sie übernehmen lediglich die Wandmontage des BEP und falls gewünscht die Inhouse-Verkabelung und die Montage der OTO-Dose.
Vorarbeiten fertig? So geht es weiter…
Sind folgende Punkte erledigt, sind Ihre Glasfaser-Vorarbeiten abgeschlossen:
- Leerverrohrung vom Übergabepunkt bis ins Haus verlegt
- BEP im Haus montiert
- Optional: Inhouse-Verkabelung verlegt und OTO-Dose montiert
Melden Sie die Fertigstellung Ihrer Vorarbeiten über unser Online-Formular, damit ein Herstellungstermin koordiniert werden kann. Die dafür benötigte OAID (8-stellige Kennnummer Ihres Glasfaseranschlusses) erhalten Sie im Laufe der Ausbauphase per E-Mail. Die OAID benötigen Sie auch für den Vertragsabschluss bei einem Internet-Service-Provider aus dem Kelag-Connect Partner-Netzwerk.
Die Herstellung des Glasfaseranschlusses

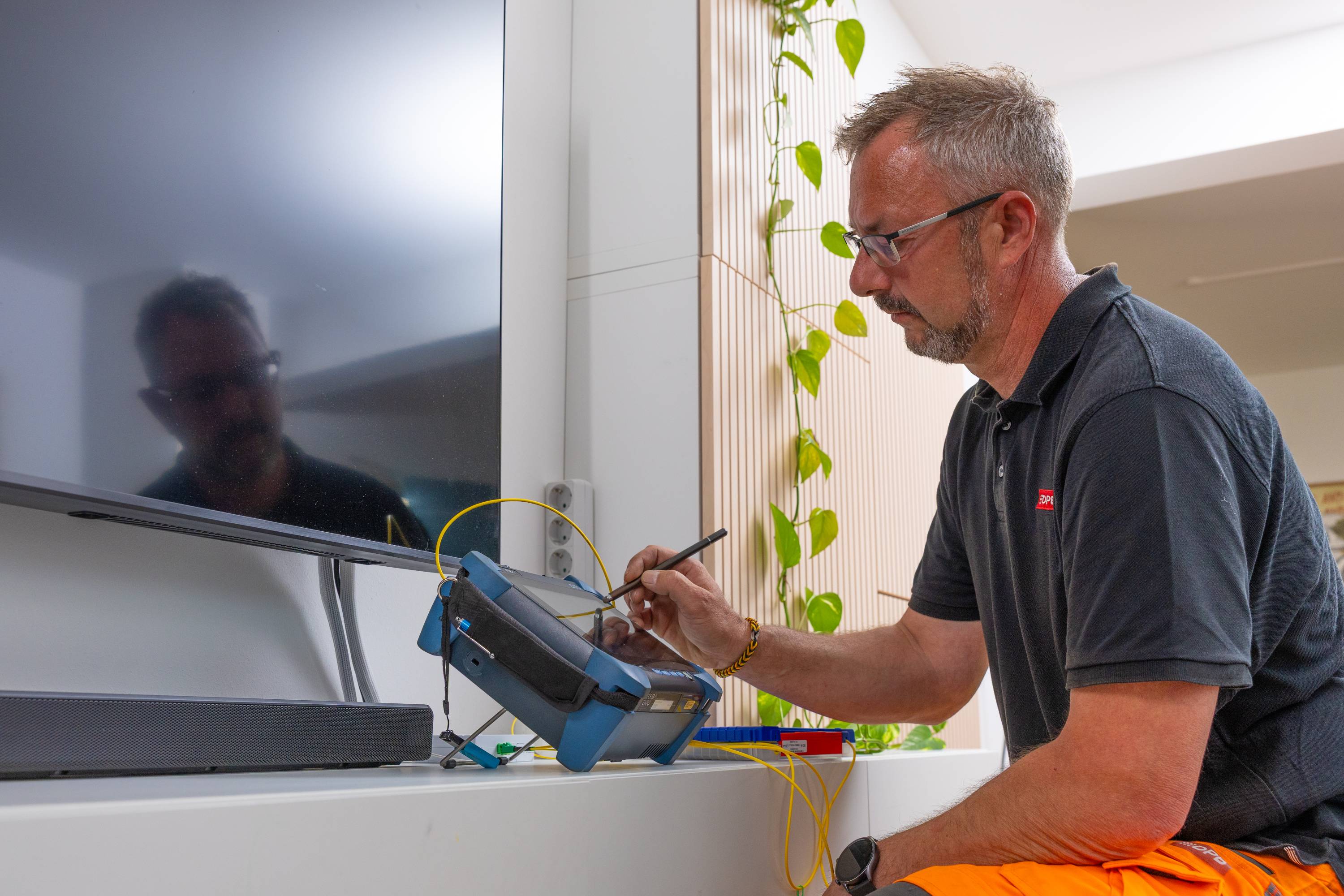

Für die Herstellung kontaktiert Sie die Baufirma, um einen Termin zu vereinbaren. Dabei blasen unsere Techniker die Glasfaser über die Leerverrohrung bis in Ihr Haus ein und spleißen die Glasfasern im BEP. Die Network-Termination-Unit (NTU) wird von den Technikern mitgebracht und mittels Patch-Kabel (enthält Glasfasern) verbunden. Da die Techniker auch im Inneren Ihres Hauses Arbeiten vornehmen, ist Ihre Anwesenheit (oder die einer Vertretung) notwendig.

Der Internet-Service-Provider

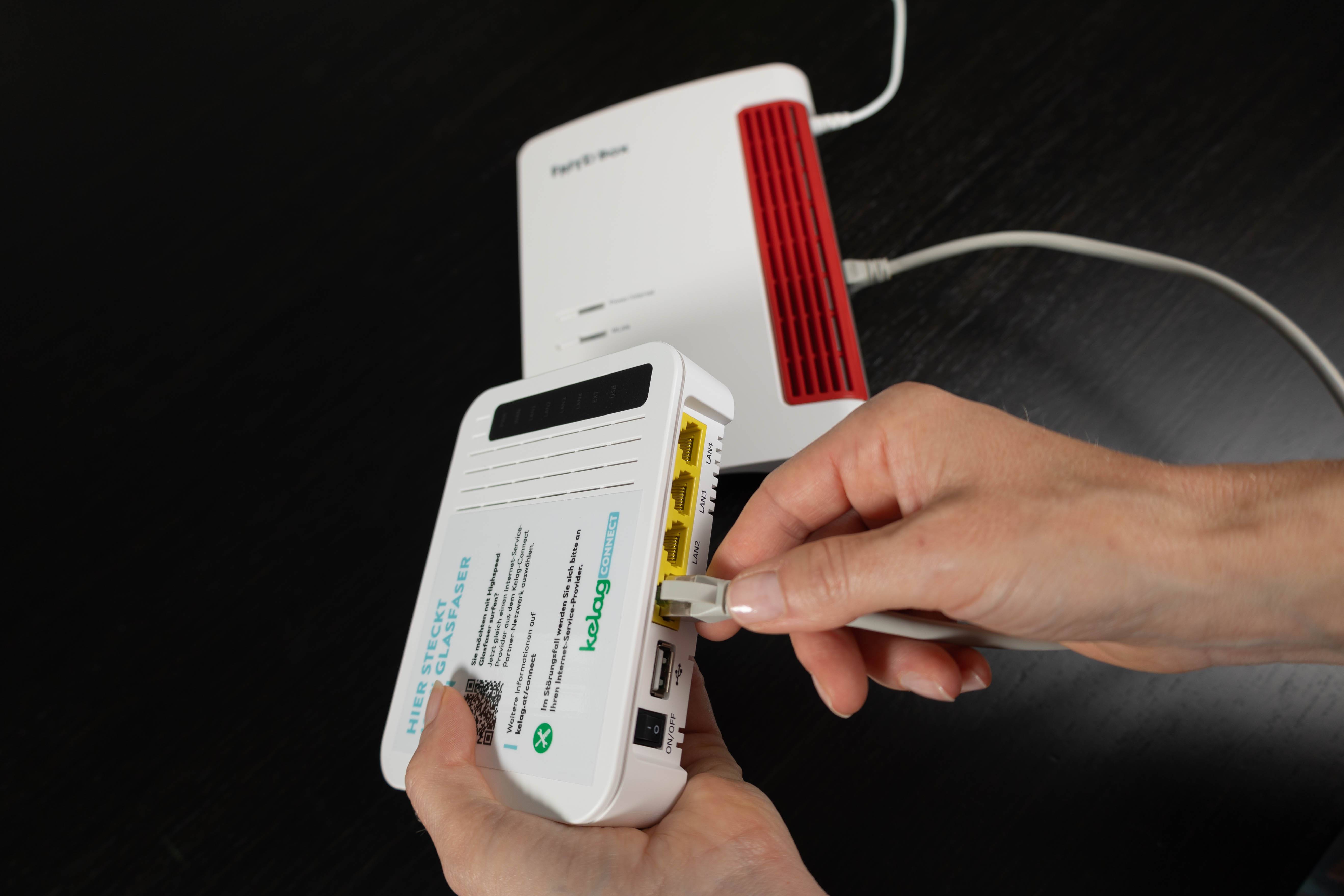

Sobald Sie einen Vertrag mit einem Internet-Service-Provider aus dem Kelag-Connect Partner-Netzwerk abgeschlossen haben, aktiviert dieser Ihren Anschluss. Bitte beachten Sie, dass dies bis zu 24 Stunden dauern kann. Bei Bedarf stellt Ihnen der Provider auch einen Router zur Verfügung, den Sie zunächst an das Stromnetz anschließen. Stecken Sie das ebenfalls mitgelieferte Netzwerkkabel an der NTU in den Steckplatz LAN1. Je nach Router, stecken Sie das zweite Ende in den LAN1 oder WAN-Port. Beachten Sie dafür die Bedienungsanleitung des Routers.
Ausführlichere Informationen zu den Internet-Service-Providern finden Sie im Blog-Beitrag „Wofür benötige ich einen Internet-Service-Provider?“.
Daraufhin ist Ihr Glasfaseranschluss einsatzbereit. Viel Vergnügen mit Ihrem ultraschnellen Glasfaser-Internet von Kelag-Connect.
Noch mehr Informationen zu den Vorarbeiten finden Sie in unserem Video oder in der Installationsanleitung auf unserer Website.
